Туулын хурдны замын үндсэн кемпийн бэлтгэл, түр үйлдвэрлэлийн ажил 60 хувийн гүйцэтгэлтэй байна

|
HumanZ
| 2025 оны 11 сарын 06

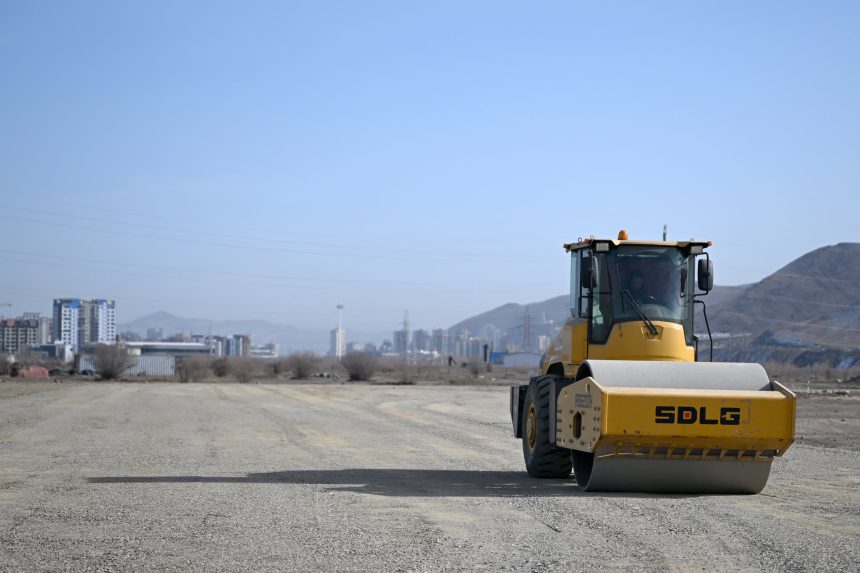

Улаанбаатар-Налайх чиглэлийн авто замаас Баруун аймаг руу салдаг аюулгүйн тойрог хүртэл зургаан эгнээ 32 км урт Туулын хурдны замыг барьж, 2027 онд ашиглалтад оруулахаар төлөвлөсөн. Бүтээн байгуулалтын ажлын гүйцэтгэгчээр Хонгконгийн “ХаоЮань групп” компани ажиллаж байна. Тус төслийн үндсэн кемпийн барилга угсралтын ажил болон бүтээн байгуулалтын явцтай нийслэлийн Засаг дарга бөгөөд Улаанбаатар хотын Захирагчийн дэд бүтэц, эрчим хүчний асуудал хариуцсан зөвлөх Г.Батсайхан, нийслэлийн Замын хөгжлийн газрын дарга Б.Одбаяр нар өнөөдөр танилцаж, байршил дээр нь ажиллалаа.

Энэ үеэр нийслэлийн Замын хөгжлийн газрын дарга Б.Одбаяр “Үндсэн кемп буюу нийт ажилчдын байрлах байр, оффисын барилга болон дам нуруу угсрах үйлдвэр баригдаад явж байна. Кемпийн барилгыг сэндвичээр 10 мянган ам.метр талбайд барина. Өнөөдрийн байдлаар 4500 ам.метр бетонон суурь цутгалтыг хийж дууссан. Бүх дам нуруу цутгах талбайг тэгшлээд бэлтгэсэн. 2000 ам.метр талбайн цутгалтыг маргааш дуусгана. Ингэснээр кемпийн бэлтгэл, түр үйлдвэрлэлийн ажил 60 хувьтай явж байна” гэв.

Нийслэлийн Засаг дарга бөгөөд Улаанбаатар хотын Захирагчийн дэд бүтэц, эрчим хүчний асуудал хариуцсан зөвлөх Г.Батсайхан “Ажил гүйцэтгэхийн тулд тэгшилж, дайргаар хучсан түр зам буюу технологийн замыг 32 км урт барина. Өнөөдрийн байдлаар 17 км замыг барьж дууссан. Гол дээгүүрх гүүрэн байгууламжийн суурийн ажил, дам нуруу угсрах, тээвэрлэхэд уг түр замыг ашиглана.

Гүйцэтгэгч компаниас талбай дээр 120 инженер, техникийн ажилтан ажиллаж байгааг онцоллоо. Түр байгууламжийг барьснаар өвлийн саруудад гүүрэн байгууламжийн дам нуруу цутгалтыг дуусгаж, ирэх гуравдугаар сараас үндсэн барилга угсралтын ажлыг эхлүүлэх аж. Туулын хурдны замын бүтээн байгуулалтын хүрээнд 9.8 км урт гүүрэн байгууламж барих бөгөөд хамгийн урт гүүрэн байгууламж нь Яармагийн гүүрнээс Маршаллын гүүр, Цэцэрлэгт хүрээлэнгийн урдуур 7.2 км үргэлжилнэ. Гүүрэн байгууламжуудын өндөр 14-21 метр байна. Харин Яармагийн гүүр давах хэсэгт ган хийцлэлтэй 65 орчим метр урт дам нурууг суурилуулахаар төлөвлөжээ.

НЗДТГ-ЫН ХЭВЛЭЛ МЭДЭЭЛЭЛ, ОЛОН НИЙТТЭЙ ХАРИЛЦАХ ХЭЛТЭС
